NEWS6月15日,由中國能建廣東院EPC總承包建設的菲律賓拉布拉多(Labrador)160兆瓦光伏發電項目兩臺主變壓器成功就位。
該項目位于菲律賓呂宋島邦阿西楠省拉布拉多市,主要包括160兆瓦光伏場區、1座230千伏升壓站、兩回8千米230千伏輸電線路和進場道路建設,以及對側博洛變電站改造等。廣東院與在菲律賓的子公司天菲工程公司組成的聯合體,負責該項目的設計、采購、施工、調試及性能測試工作。

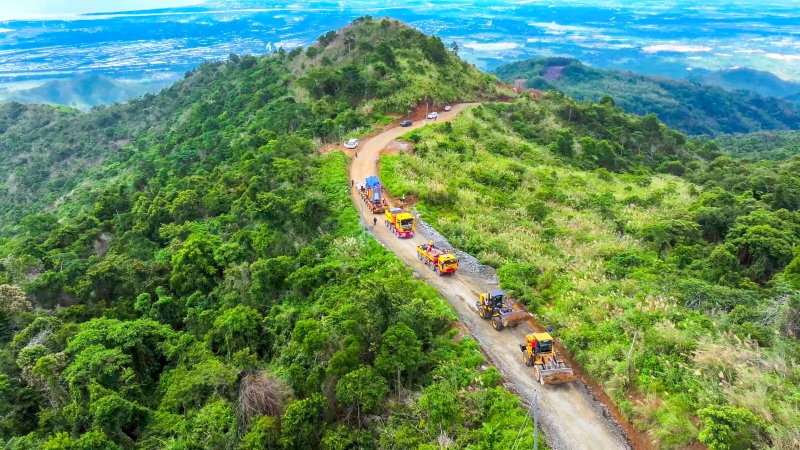

此次運輸的兩臺主變壓器單臺運輸重量為65噸,項目進站道路全長約8.8公里,爬升高度達646米,最陡路段縱坡高達35%。其中,直線段道路路基寬度僅為4.5米,全程包含多個連續轉彎路段和長上坡路段,以及兩條連續S下坡彎道。面對“陡坡+急彎”高難度組合路段和雨季的挑戰,廣東院項目團隊提前對道路進行了詳細勘察和評估,并制定了有針對性的施工和運輸方案,經反復論證及配重路演測試,采用8軸SPMT(自行式模塊運輸車)配置,并由兩臺牽引車頭及兩臺裝載機助力牽引,確保了設備在復雜路況下的穩定運輸。同時,項目團隊與物流單位及現場施工單位緊密合作,確保了主變壓器運輸的安全和高效完成。
項目建成后,每年可發出清潔電能約2.3億千瓦時,將為當地提供穩定、可靠的清潔能源,助力菲律賓實現能源轉型和可持續發展目標。
